最近,经过历时20天的连续奋战,战高温、斗酷暑,河南省灵宝市金城水务公司供水二厂车间和设备科、施工单位配合,顺利完成了低压配电柜的升级改造,相关用电设施全部恢复供电。
供水二厂配电柜投入使用已二十余年,近期经常出现故障,存在安全隐患。为消除隐患,按照公司统一部署,决定对其进行整体升级改造。施工前期,公司领导多次关心配电柜升级改造工作,公司副经理王红全召集设备科、施工单位召开现场会议,反复论证施工方案,优化施工流程,制定应急预案,确保工程顺利完工。
为了确保施工期间不间断供电供水,副经理王红全现场跟班指导工作,由于设备年限已久,改造难度大,设备科全员加班加点,想方设法,周密计划,为以后的工作积累了成功的经验。
改造当日上午,所有设备运达现场;当晚12时原配电柜断电、12时10分临时配电柜启用,确保不间断供水,次日早上开始拆除旧配电柜,当天拆除完毕,之后经过约半个月的时间,完成了新配电柜及相关配套设备的安装,开始逐台并入电网进行调试试运行并全部并网调试完成,全面恢复供电供水,同时开始进行车间环境整体整理改造,最终,各项改造事宜全面完成。目前,配电柜及设备运转良好。

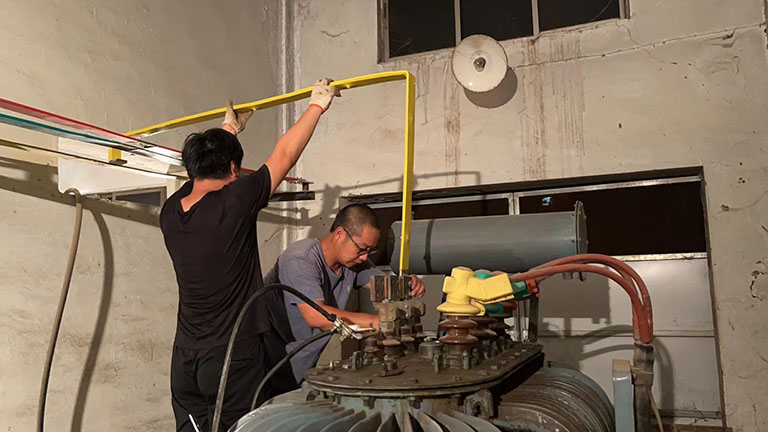

图为配电设备改造现场。
(狄娜丽 文/图)
