合肥水务集团原水公司:六昼夜奋战攻坚 为外电线路换“新甲”

当前位置: 首页 > 新闻中心 > 供水之窗

历经连续六昼夜的奋战,11月15日,安徽合肥水务集团原水公司顺利完成磨墩泵站35kV外电线路全线绝缘子更换任务。

此次工程覆盖4条关键线路,总长约50公里,作业区域横跨农田与河道,施工环境复杂。原水公司以科学组织和多重保障,实现零事故、零断流,为城市原水供应系统筑牢安全基石。


提前谋划,多维织密保障网

为高效推进绝缘子更换工程,原水公司在施工前构建全流程保障体系。严守“作业前交底、作业中管控、作业后核验”管理标准,经多轮专题研讨完善施工方案;主动对接供电调度部门,精准锁定停电窗口期,实现工程与电网调度无缝衔接。

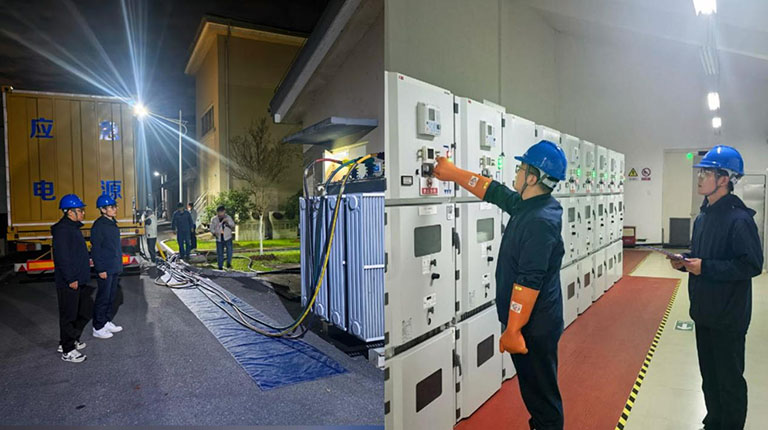

针对线路停运可能引发的供电中断风险,磨墩泵站提前部署10kV应急电源车,完成接线调试并接入泵站进线柜,为生产设备搭建起安全可靠的应急电源“兜底”屏障。


分阶攻坚,精细破解施工难题

面对复杂施工条件,原水公司采用“分小组、分阶段”协同推进机制,以标准化、精细化现场作业破解施工难题。

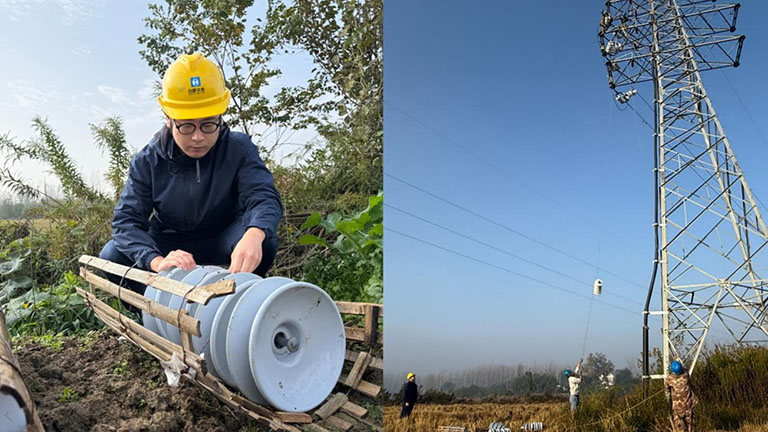

11月10日至11日,集中攻坚官塘两条支线,仅用两天时间便高效完成12处作业点的绝缘子更换与验收试验。

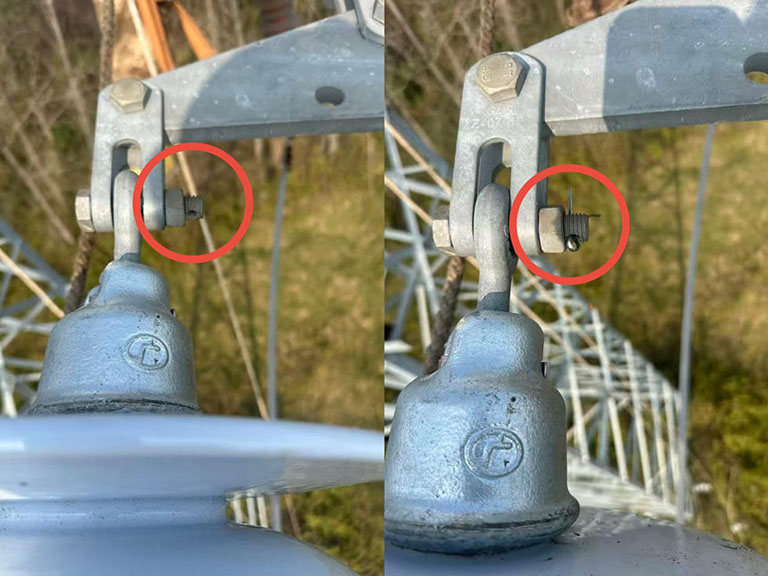

11月12日起转入磨墩专线攻坚阶段,高标准完成全线绝缘子更换。施工期间,同步开展“拉网式”巡查,对销钉缺失、地线绑扎不规范、标识牌信息不完整等问题立行立改。值班人员精准完成慈山变352#进线至360#进线的倒闸操作,全程记录完整,保障零事故。


隐患清零,筑牢供水安全屏障

此次绝缘子更换工程顺利完成,不仅消除了线路长期运行中因绝缘子闪络、裂纹导致的绝缘水平不足隐患,有效防范绝缘故障引发的停电风险,更提升了磨墩泵站供电系统的可靠性与韧性,实现原水输送“零影响”、安全生产“零事故”,充分彰显原水公司的攻坚实力与精细化管理水平。

下一步,原水公司将持续提升设备运维与应急保障能力,不断完善安全管理预案,为城市原水供应的持续稳定筑牢民生屏障。
